萬科住宅產業化試驗樓【最新研究項目,你絕對沒見過!】

       這個工程是萬科秘密展開的住宅產業化試驗樓,涉及單位和預制構件生產單位全部是香港公司,施工地點及其隱蔽,并且沒有報建等工作,不為外人所知。
有幸從朋友那搞到全部施工進度照片,這里挑了幾張讓大家了解一下。

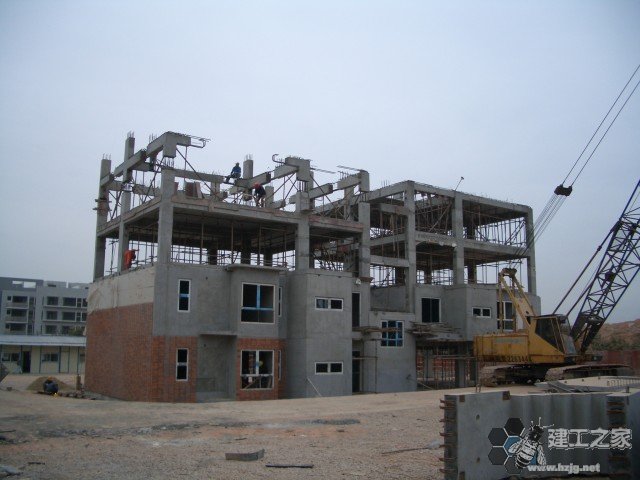

      本工程系萬科房地產公司為進行住宅產業化探索所做的試驗項目,結構形式為框架結構,但改變了傳統的全部結構構件均為現場澆注的施工方式,其主要結構構件均采用工廠預制現場組裝的方式進行。
      其中梁柱構件全部為工廠預制,運到施工現場后采用冷擠壓套筒進行柱與柱之間的鋼筋連接,然后用C40砼澆注柱梁接頭以形成整體框架;樓板為兩層結構,第一層為80mm厚預制砼樓板,第二層為70mm厚現澆砼樓板;內外墻、樓梯、陽臺及衛生間、廚房等均為預制構件。

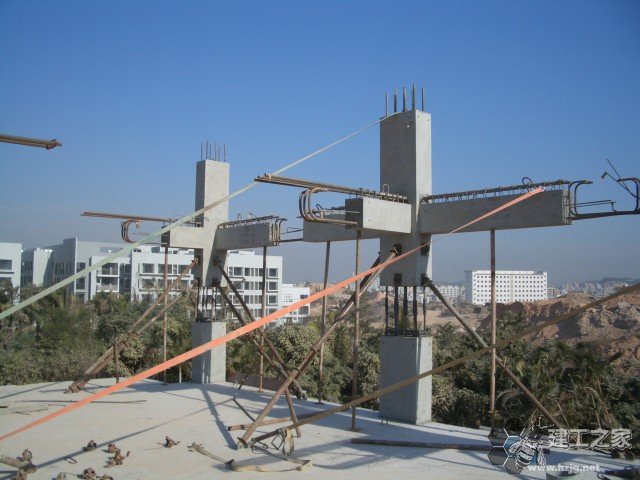

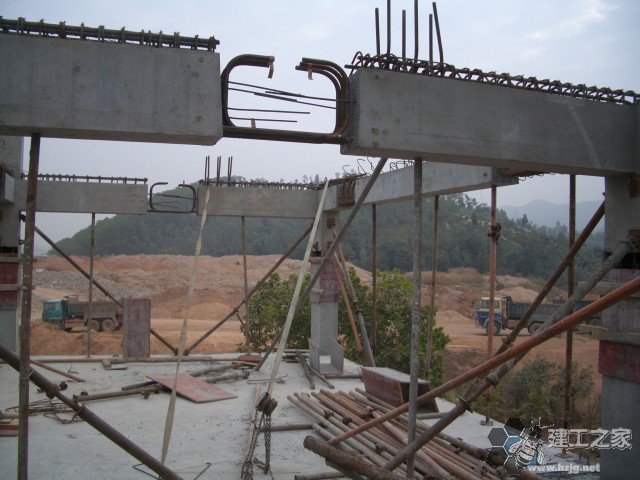

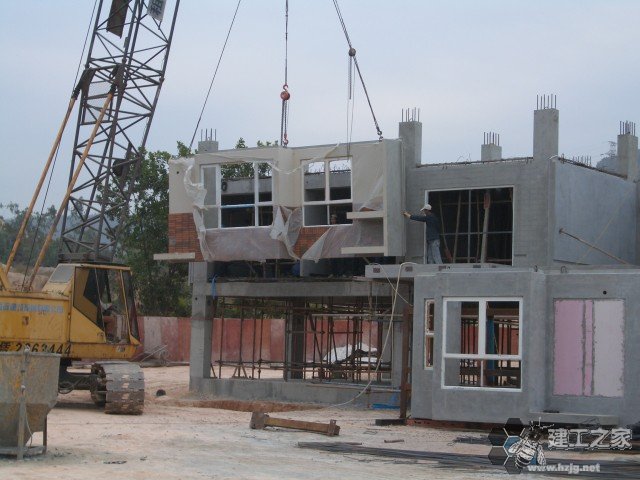

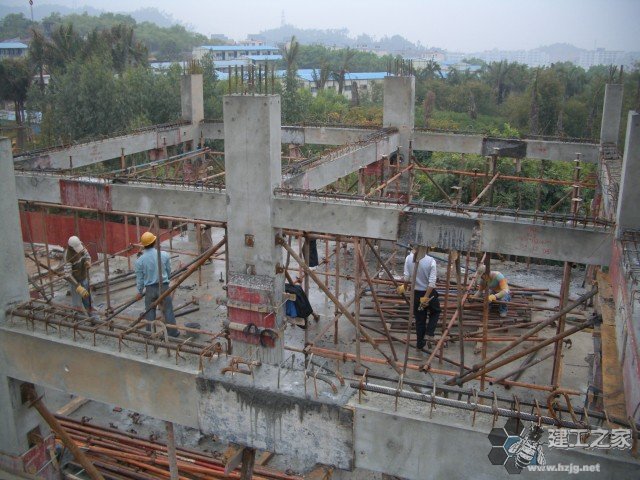

      該項目施工最困難的就是梁柱構件的吊裝、定位,因為梁柱都是三維構件,每個方向都要求偏差在5mm之內,否則其余與之有關的構件無法順利吊裝就位。在施工過程中采用了各種方法,千斤頂糾正垂直偏差、帆布帶糾正扭轉偏差等等,最后總算順利完成施工。

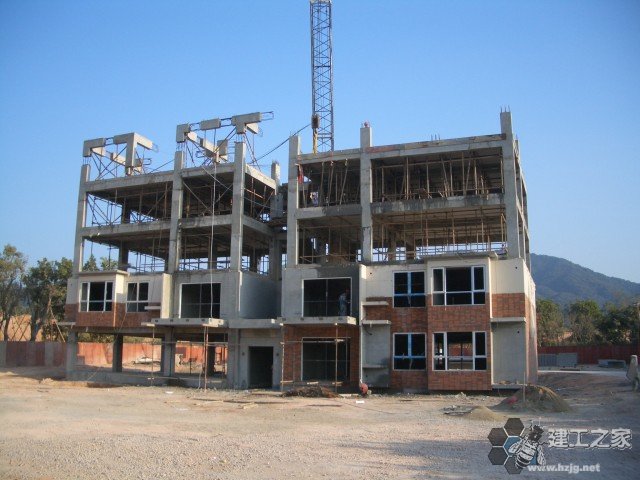

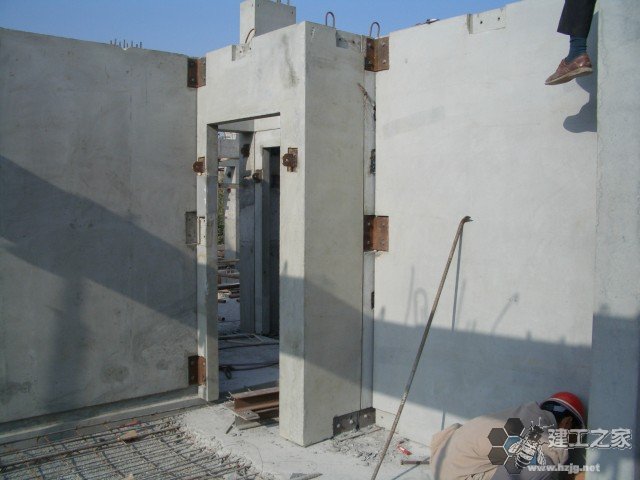

      該項目所有內墻外墻都是采用預制構件現場組裝的方式完成施工。外墻在預制廠的時候已經內置了保溫板,表面貼好飾面磚才拉到現場。

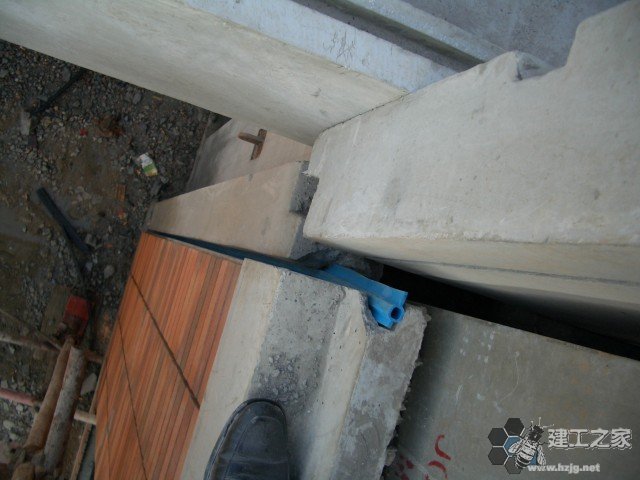

      內墻也全部是C40混凝土預制,自重體積均較大,個人認為不是很經濟,施工也不是很方便。下圖是外墻板連接處填塞的擋水板,防止縫隙滲水,擋板外又打玻璃膠密封。

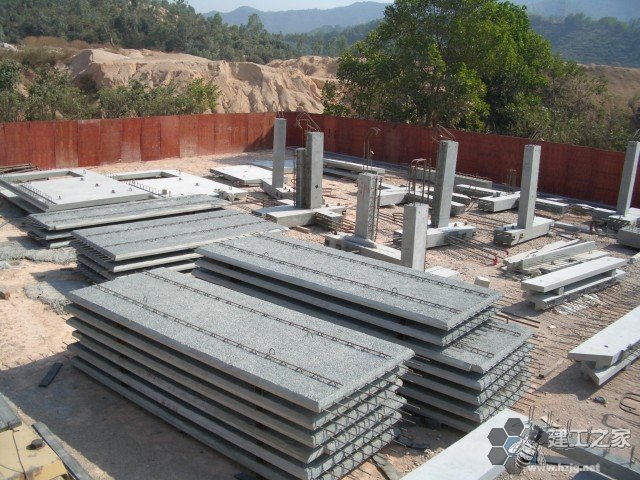

     由于施工現場有限,而構件數目較多,且無法疊加堆放,所以進場構件堆放就顯的尤為重要。在施工組織設計中專門就構件堆場進行了規劃設計。

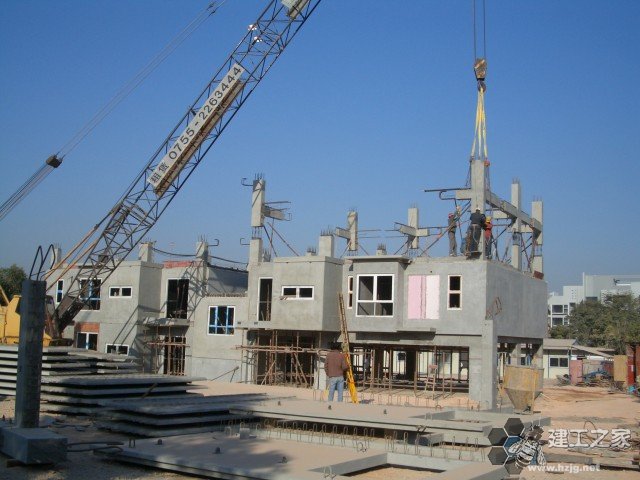

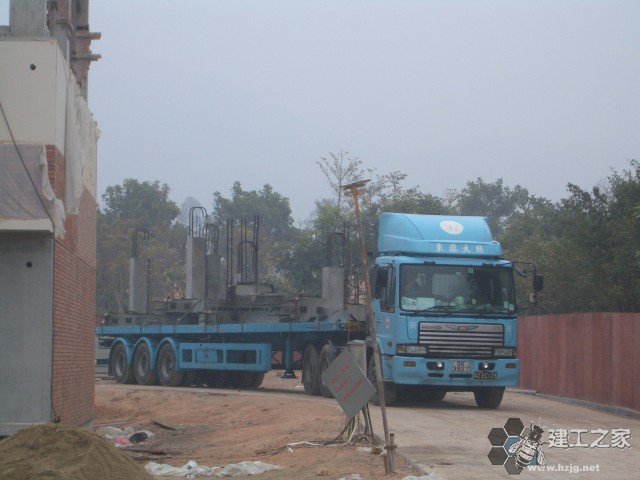

      此次構件生產廠家是香港的公司,雖然該公司在內地已經設構件生產基地,但是公司是在香港注冊的,每次進構件都需將在內地生產好的構件拉回香港然后再拉回內地,拉到現場,整個過程相當麻煩,費用也是非常的高!評良心講,香港公司生產的構件相當精確,觀感也很漂亮!這張圖片不能不提,由于該塊外墻板體積、重量最大,大概有5噸左右,給吊裝工作造成了極大困難,并且由于堆放位置離安裝位置較遠,
實際施工中還需吊車負重行走,相當危險。但最終還好沒出什么事:)

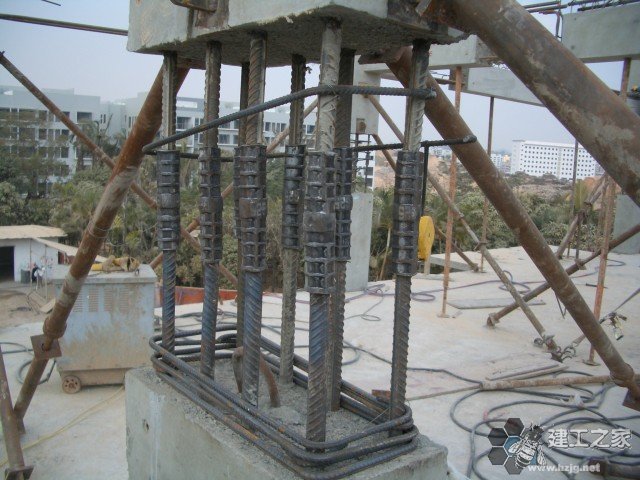

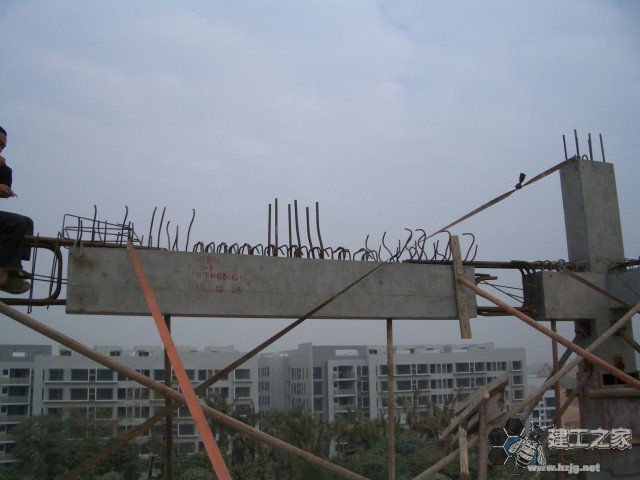

預制梁柱接頭在這個項目中也是比較重要的一個研究項目,該項目在柱的接頭 是采用套管冷擠壓連接,然后澆注C40混凝土。而梁的接頭相對更為簡單一點,焊上面筋之后直接澆注混凝土。
